Resultate

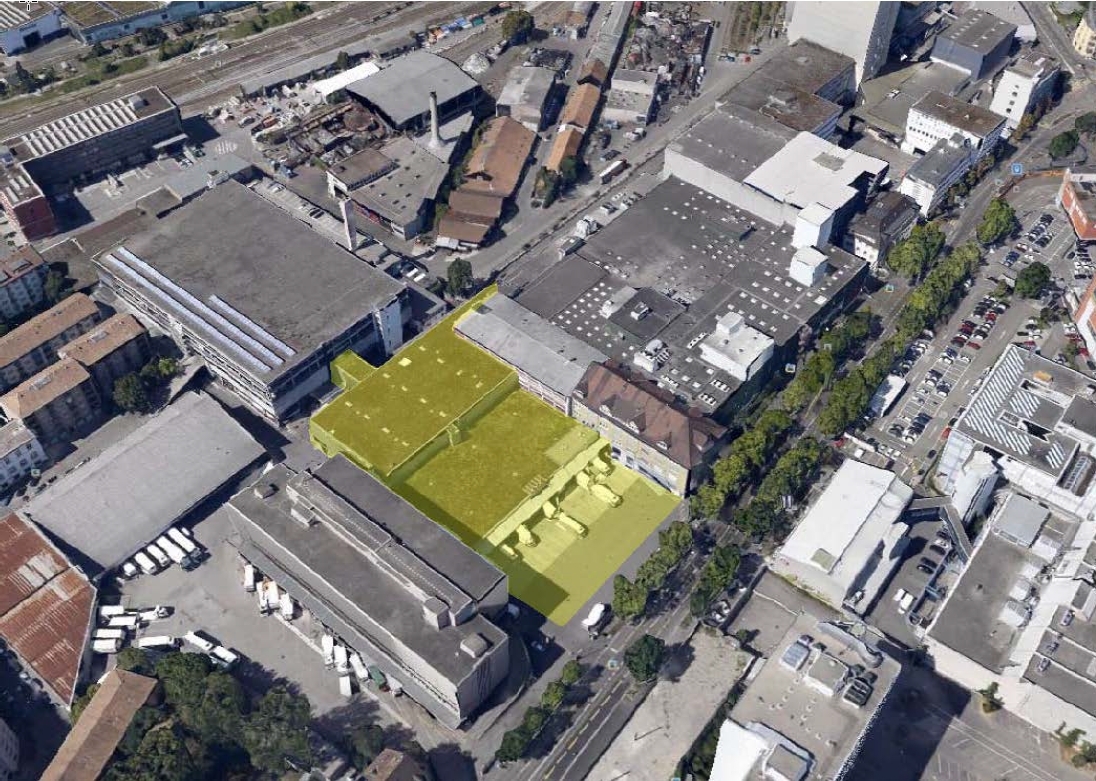

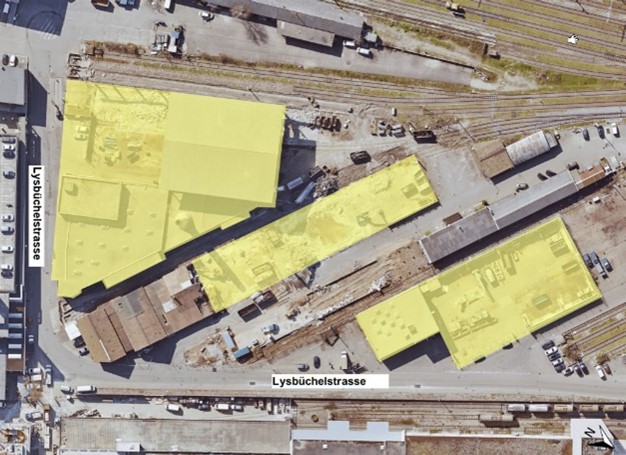

Schmoll AG
Zur Vorbereitung des Rückbaus wurden sämtliche Werkleitungsanschlüsse getrennt und die für den Rückbau benötigten Energien von ausserhalb der Baustelle zugeführt. Mit Beginn der eigentlichen Rückbauarbeiten wurden sämtliche Gebäudeschadstoffe entfernt und entsprechend entsorgt. Die Fachplanung und Fachbauleitung erfolgte durch das Geotechnische Institut AG.

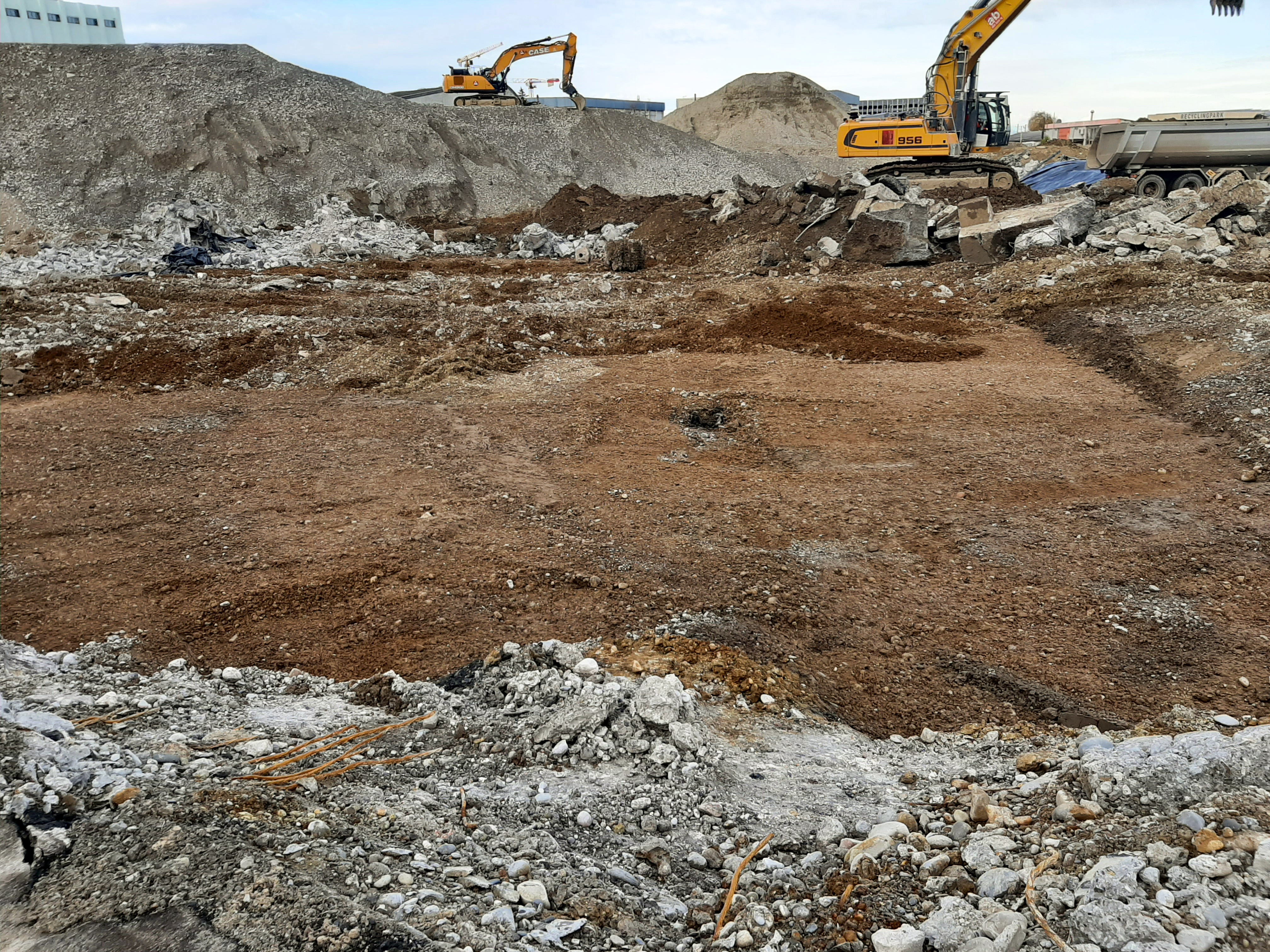

Die rückzubauenden Gebäude wurden im Anschluss entkernt und danach mittels Zangenrückbau abgebrochen. Bei der Entkernung und den Rückbauarbeiten wurden soweit möglich die unbelasteten Rückbaumaterialien dem Recycling zugeführt. Diverse Maschinen- und Anlagenteile konnten für die Wiederverwendung an anderen Einsatzorten demontiert und abtransportiert werden.
Durch das Site Clean up bis in Tiefen von 6.00m konnte der Austrag aus dem Kataster der belasteten Standorte erzielt werden. Das Altlastenmaterial wurde vor Ort triagiert und je nach Belastung der Verwertung oder Entsorgung zugeführt. In Zusammenarbeit mit der SBB konnten die Bodenbelastungen direkt im Gleisbereich entfernt werden. Anschliessend wurden die Baugruben bis auf ca. -3.00m unter umliegendes Terrain mit unbelastetem Kiesmaterial aufgefüllt. Die Parzelle konnte nach erfolgtem Rückbau und erfolgreicher Bodensanierung und Auffüllung in einem unbelasteten Zustand an die SBB übergeben werden. Die Fachplanung und Fachbauleitung für die Bodensanierung erfolgte durch das Geotechnische Institut AG.
